浴室里的每一层都会把下面那一层盖住。本页说明施工应该遵循的顺序,以及每个阶段被覆盖前必须通过的检查。

浴室翻新应该按固定顺序进行:先规划并取得批准,做好保护再敲除,预埋水管和电位,铺设坡向地漏的找平层,做防水并进行闭水测试,贴墙砖和地砖,封天花板,安装洁具和玻璃,最后打胶、验收缺陷并交屋。每个阶段都有一项检查,必须通过之后下一阶段才能把它覆盖。跳过检查,问题就会被埋在瓷砖底下。ClickBina的费用指南列出每间浴室翻新约RM6,000–RM25,000(2026年巴生谷参考价)。
浴室是整间屋子层次最多的空间。水管藏在楼板和墙里,找平层铺在楼板上,防水膜铺在找平层上,瓷砖又贴在防水膜上。每一层都会把下面那一层盖住。所以在浴室里,施工顺序比任何地方都重要:一层一旦被盖住,想再检查它,就得把上面所有东西都敲掉。
好的承包商会把每个阶段当成一个停工检查点:工作先停下,有人检查,确认没问题后下一个工种才开始。赶工的承包商会把几个阶段混在一起做,省下一两天,而屋主往往要到几个月后,看到楼下天花板出现水渍,或地漏周围总是积水,才发现问题。我们的装修流程与工期指南用同样的逻辑讲解整间屋子的施工,本页则针对一间浴室逐步说明。
在任何人动锤子之前,先把范围定下来。最大的决定是马桶、地漏和淋浴位置是否保持不变。马桶的排污管是预埋在楼板里的,ClickBina的费用指南列出移位一般要另加RM2,000–RM5,000,所以保留原有位置的布局既省钱,也少动楼板。瓷砖、洁具、浴室柜和玻璃最好现在就选好,因为有些物品的等货时间,比施工本身还长。
想把这些数字换成您家里的预算,可以试试浴室装修费用计算器:它会按浴室数量乘以翻新档次,再加上您勾选的附加项目。
住在公寓的话,要先提交装修申请,拿到批准信之后才能敲除。管理处通常会收取RM1,000–RM5,000的可退还装修押金,在完工检查后退还。我们的浴室装修防水要求指南列出了巴生谷大多数大厦对湿区工程的常见规定。
敲除之前,要先把电梯、走廊以及工人经过的房间铺好保护,并关掉浴室的供水。接着把旧瓷砖、找平层和洁具拆除,如果是全面翻新,就一直敲到结构楼板。敲除会破坏原有的防水膜,所以敲过的浴室必须整个重新做防水,没有只做一部分这回事。
地面打开之后,要看清楚里面的情况:生锈的水管、裂开的楼板、以前的修补痕迹,以及地漏的状况。这时候修理这些问题,是成本最低的时机。
| 阶段 | 做什么 | 进入下一阶段前的检查 |
|---|---|---|
| 1. 规划与批准 | 布局、材料、管理处批准 | 批准信在手;布局已确认 |
| 2. 保护与敲除 | 保护公共区域,拆除旧饰面 | 检查楼板;记录隐藏的损坏 |
| 3. 水管预埋 | 新水管、出水点和地漏位置 | 封闭之前先做水压检查 |
| 4. 电位 | 热水器、排气扇、灯和插座位置 | 对照排砖图确认位置 |
| 5. 找平与坡度 | 地面垫高并坡向地漏 | 泼水测试:水能流走,不积水 |
| 6. 防水 | 底漆、防水膜、墙角与上翻 | 防水膜干透,闭水测试通过 |
| 7. 贴砖 | 先贴墙,后贴地;填缝 | 检查平整度、坡度和空鼓 |
| 8. 天花板 | 防潮板或PVC,检修口 | 排气管和灯具就位 |
| 9. 安装 | 马桶、面盆、花洒、热水器、玻璃、浴室柜 | 每个配件通水试漏 |
| 10. 打胶与交屋 | 打胶、验收缺陷、清洁 | 屋主验收;缺陷清单全部处理 |
水管师傅会铺设新的供水管,定好混水阀、花洒、面盆和马桶的位置,以及排水接口。花洒混水阀和面盆的高度要在这个阶段决定,因为墙面一贴砖就改不了。新铺的水管在被批荡或埋进地面之前,应该先做水压检查;现在发现一个漏水接头只需几分钟处理,贴砖之后才发现,就要赔上一整面墙。
地漏和马桶的位置也在这里定下来。如果布局保留原有排水位置,工程会更快,也少在楼板上钻孔,而楼板钻孔一向是渗漏到楼下的风险点。
热水器、排气扇、照明、镜前灯,以及剃须刀或电热毛巾架的插座,都要在这个阶段和水管一起定位。浴室电工属于专业工种,必须由合格的电工施工;这里要说的是顺序,而不是做法。在泥水师傅排砖之前,把每个位置都标在墙上,免得开关落在砖缝上,或者热水器电位被玻璃隔断挡住。
没有窗户的浴室需要排气扇和排气管道,管道要穿过天花板的路线必须现在规划好,等天花板封上之后再加就很麻烦。我们的排气扇安装指南介绍了排气扇和管道的选择。
地面用找平层重新垫起,并做出坡度坡向地漏,让水流走,而不是停在角落里。坡度必须做在找平层里,而不是靠瓷砖胶去做:事后想用加厚的瓷砖胶做坡,只会造成空鼓和砖缝不平。在找平层被盖住之前,先在上面泼水,看水往哪里流。现在出现的水洼,贴砖之后依然会是水洼。
我们的小浴室布局与干湿分离指南说明了坡度和干湿区之间的挡水台阶要如何一起规划。
防水膜要涂在干净、结实、已上底漆的表面上,墙角和穿管位置要加强处理,并沿墙面往上翻;ClickBina的费用示例中,防水膜按墙面上翻200 mm计价,淋浴湿区则要做得更高。ClickBina的费用指南指出,防水膜需要24–48小时干透,之后才能贴砖。

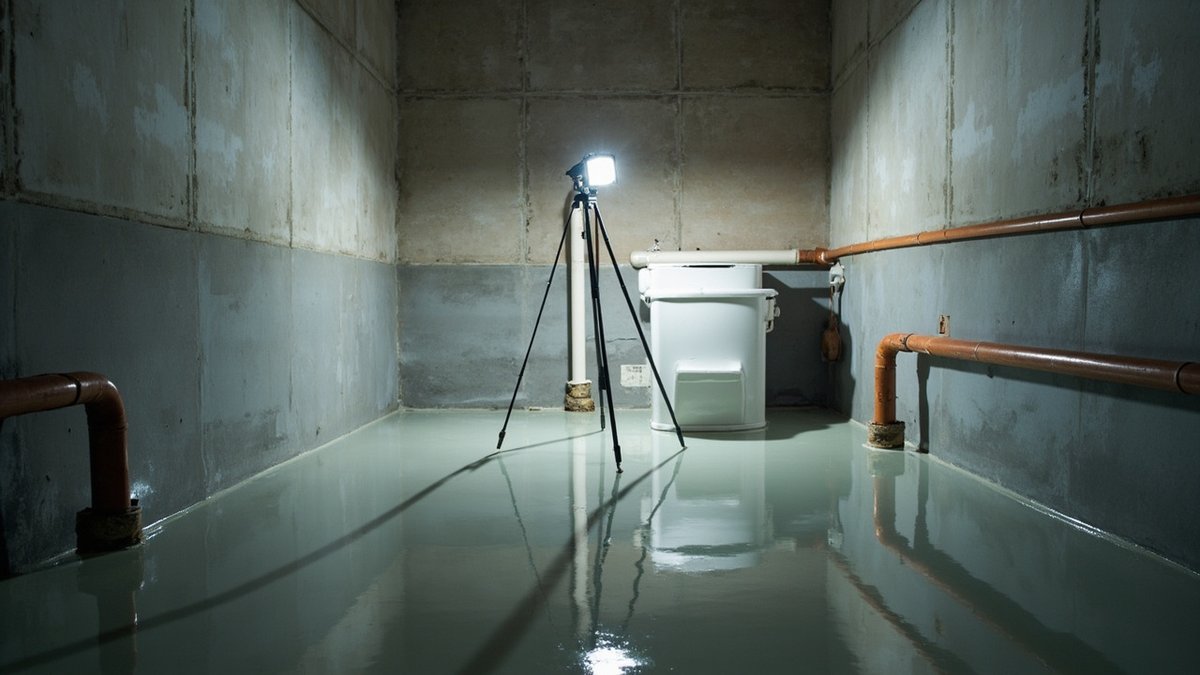

接下来是整个工程里最重要的一项检查。把地漏堵住,地面灌水,静置24–48小时,同时检查楼下的天花板。如果漏水,只需补涂一遍,而不是把整间浴室重新敲掉。请把闭水测试设为付款节点,并保留有日期的记录。完整做法请参阅我们的浴室防水指南。
一般先贴墙砖再贴地砖,这样东西不会掉在已完成的地面上,墙砖底部也能整齐地压在地砖上。泥水师傅会从最显眼的那面墙开始排砖,并规划切砖位置,让窄条砖落在墙角,而不是淋浴墙的正中间。地砖要顺着找平层的坡度铺向地漏。瓷砖胶凝固之后,逐块敲击检查;声音发空的砖要现在重贴,而不是交屋后才处理。
我们的贴砖师傅指南详细讲解了排砖、填缝和伸缩缝。
天花板会盖住排气管、灯线,往往还有楼上单位的水管,所以要在贴砖之后、安装洁具之前完成。选择适合潮湿房间的板材,并在阀门、热水器接口或排气扇下方预留检修口。我们的浴室天花板板材指南比较了防潮石膏板、硅酸钙板和PVC。
洁具、花洒套装、面盆和浴室柜、热水器以及玻璃隔断放在最后安装,等产生灰尘的工种都完成之后才进场。每一件都要接好、通水,并检查接头有没有渗漏。玻璃隔断通常要等贴砖完成后才量尺寸,因为它必须贴合完成后的墙面和地面,所以排工期时要把玻璃的等货时间算进去。
ClickBina的费用指南列出,在巴生谷全面翻新一间浴室一般需要1–2周,包括敲除、防水干透时间、贴砖和安装。以下价格引用自该指南,是2026年巴生谷的参考区间。
| 项目 | 参考价格 | 来源指南 |
|---|---|---|
| 基本翻新:重新贴砖、新马桶、面盆、水龙头、花洒套装 | RM6,000 – RM10,000 | 浴室翻新费用指南 |
| 中档:全面贴砖、防水、浴室柜、玻璃隔断、热水器 | RM12,000 – RM18,000 | 浴室翻新费用指南 |
| 高档:大规格瓷砖、雨淋花洒、定制浴室柜 | RM20,000 – RM35,000+ | 浴室翻新费用指南 |
| 敲除与清运废料(费用示例) | RM1,500 | 浴室翻新费用指南 |
| 防水膜(费用示例) | RM1,500 | 浴室翻新费用指南 |
| 马桶排污管移位 | 另加RM2,000 – RM5,000 | 浴室翻新费用指南 |
| 公寓装修押金(可退还) | RM1,000 – RM5,000 | 浴室装修防水要求指南 |
我们的浴室翻新费用指南按项目拆分预算,并说明哪些地方可以安全地省钱。
ClickBina是经验丰富的吉隆坡与雪兰莪承包商,承接全屋翻新与各工种统筹,而浴室正是最需要各工种按正确顺序衔接的地方:敲除、水管、电位、找平、防水、贴砖、天花板和安装。请通过WhatsApp发送工程详情以获取报价,写明浴室大小和想改动的地方。我们会在一小时内回复,双方同意的价格是固定价格,没有隐藏费用;现场勘查费为RM150,如您决定施工则予以豁免。
价格说明:本页每一个RM数字,都原封不动地引用自上述ClickBina指南,是2026年巴生谷的参考区间,并非固定收费,也不是您家浴室的报价。
