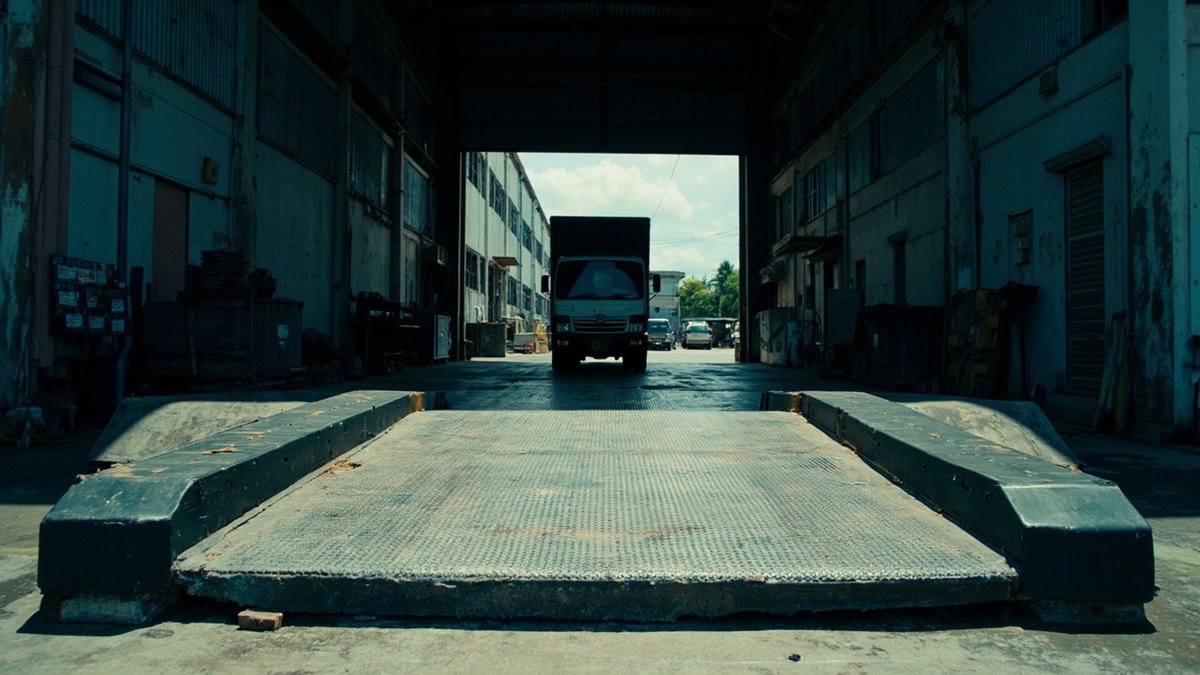

一个好用的装卸区,是几个必须互相配合的部件:装卸平台调节板(dock leveller)用来衔接仓库地面与货车车厢之间的高低差和缝隙,防撞块吸收冲击,门封或门罩封住货车四周的缝隙,再加上上翻门或快速门,往往还有车辆锁定装置和装卸灯。调节板让叉车或托盘车可以直接开上车厢;门罩和快速门能挡住热气、雨水和灰尘,对冷库和食品尤其重要。装卸台高度、进出的货车、排水和地面楼板要一起规划,因为设备是配合建筑物安装的,而不是反过来。
货物进出都要经过少数几个开口,整天都在用,风雨无阻。好的装卸区,能让叉车或托盘车从仓库地面直接开上货车车厢,把雨水和热气挡在外面,在装卸期间防止货车溜动,并且经得起长期碰撞。差的装卸区,意味着要靠人力搬运、货物受损、地面湿滑,门也经常坏。
维基百科对装卸平台的介绍,列出了现代装卸区的标准部件:上翻门、装卸平台调节板、门封或门罩、防撞块、雨棚、指示灯以及货车锁定系统。这些部件缺一不可,也必须和建筑物本身配合得好,才能长期顺畅运作。
| 部件 | 作用 | 为什么重要 |
|---|---|---|
| 装卸平台调节板 | 可调高度的平台,衔接装卸台与货车车厢 | 让叉车和托盘车安全开上车厢 |
| 装卸升降台 | 像剪叉式升降机,应付更大的高低差 | 货车车厢高度差别很大,或没有高起的装卸台时 |
| 防撞块 | 吸收货车倒车时的冲击 | 保护装卸台边缘,也给司机作倒车参考 |
| 门封或门罩 | 封住货车尾部四周的缝隙 | 挡住天气、热气和灰尘 |
| 车辆锁定装置 | 把货车勾住在装卸台上的钩子 | 防止装卸时货车溜走 |
| 门 | 上翻式分节门、铁卷门或快速门 | 不装卸时的保安与温度控制 |
| 装卸灯与指示灯 | 照亮车厢内部;给司机的信号 | 装卸和倒车更安全 |
货车车厢很少刚好和仓库地面一样高,防撞块和货车之间通常也有缝隙。维基百科说明,调节板就是用来衔接这两者,让货物可以用叉车装卸。调节板有弹簧机械式、液压式和气动式。繁忙的装卸区通常选液压式,因为一按按钮就能操作,而且稳定。
调节板装在楼板的凹坑里,或装在装卸台边缘,所以要先做土建:凹坑、边角钢、凹坑排水和电源。要在现有地面加装,就得打开楼板,所以最好在建筑物或地面施工时就一起规划。
门封是可压缩的泡棉垫,货车尾部倒车时顶住它;门罩则是装有柔性帘布的框架,货车倒车进去。两者都能封住货车四周的缝隙,让门打开时天气、热气和灰尘都留在外面。当室内有冷气或是冷藏冷冻区,以及处理食品和药品时,它们最为重要。我们的冷库安装指南说明了为什么门口的冷气流失代价很高。
不装卸时,门负责把装卸区关起来。马来西亚的仓库最常用铁卷门;我们的铁卷门维修指南指出,装卸区的高开口工业铁卷门,大多是因为车辆撞到导轨和底梁而损坏。
快速门是铁卷门的进化版。维基百科形容它是为了更高的运行速度、更好的密封,以及多得多的开关次数而设计,通常采用轻型PVC帘布并附有观察窗。它用在货物进出频繁、又必须保持室内温度的地方,例如食品和冷藏区;有些设计在被撞时会脱轨而不是整个毁坏。
设备只有装在合适的建筑物上才能好好运作。下单之前,要先决定四件事:
| 项目 | 要决定什么 | 原因 |
|---|---|---|
| 装卸台高度 | 配合您实际接收的货车 | 调节板只能涵盖一定的上下范围 |
| 停车坪与进场路线 | 平整、排水良好,并足以承受货车 | 水会流向下沉的装卸台 |
| 排水 | 横跨停车坪的截水沟,配车辆等级的格栅 | 防止雨水淹进装卸台和调节板凹坑 |
| 地面楼板与边缘 | 足以承受叉车轮压;边缘要有保护 | 装卸台边缘承受每一次碰撞 |
我们的商业排水与格栅指南介绍了繁忙装卸区需要的重型排水沟,仓库货架安装指南则介绍了仓储的部分。
预算和工期也取决于同样的决定。调节板、门罩和门通常是按订单生产的,所以往往是它们的交货期、而不是建筑工程,决定了何时可以启用;请在图纸上定好装卸台高度和开口尺寸之后才下单。在营运中的仓库施工,必须分阶段进行,至少保留一个装卸位继续运作,凹坑、排水和楼板修补则一个装卸位接一个装卸位完成。开工前,先讲清楚每个衔接位置由谁负责:设备供应商负责调节板和门,建筑承包商负责凹坑、边缘、停车坪、排水和电源。交工时的大多数问题,正好出在这些衔接处,例如凹坑排不了水,或门的导轨从来没有加装防叉车撞击的护栏。把这些责任写进报价单,日后就不会互相推卸。
装卸区设备每天都在承受撞击。液压调节板要检查铰链、搭板和液压系统;防撞块磨损了要更换;门罩帘布会撕破;门的安全装置要定期测试。定期检查的费用,比繁忙日子里调节板突然停摆要便宜得多。可以把装卸区检查和门、排水的保养排在同一次上门,一次处理好几件事。
装卸设备属于专业供应,但凹坑、楼板、排水、停车坪以及周边修补,都是必须和设备互相配合的建筑工程。ClickBina是经验丰富的吉隆坡与雪兰莪承包商,在同一项工程中协调各工种。请通过WhatsApp发送工程详情以获取报价:装卸位数量、进出的货车类型,以及建筑物是新建、正在使用中还是租用的。我们会在一小时内回复,双方同意的价格是固定价格,没有隐藏费用;现场勘查费为RM150,如您决定施工则予以豁免。
